长江三峡工程坝区水域10日起将断航67天
央视国际 (2003年04月09日 23:59)
新华网宜昌4月9日电 交通部长江三峡通航管理局9日发布消息说,长江三峡工程坝区水域将从4月10日零点起至6月15日断航67天。这期间,三峡工程坝区水域将实行断航管制,所有船舶都无法通过三峡坝区水域,旅客将通过翻坝转运方式疏散,货物则通过公路、铁路分流。
为确保断航期旅客安全通过三峡,保证货物及时分流,国务院三峡工程建设委员会组织有关方面制定了“翻坝”转运方案。根据这个方案,上行船舶停靠在大坝下游的宜昌港,下行船舶停靠在大坝上游的秭归茅坪港。两港之间距离40多公里,旅客在两港下船后,乘坐客车从陆路转运对接。货物也采取同样的方式对接转运。
三峡工程在2002年11月导流明渠截流后,从11月1日起已开始实行“翻坝”转运。到目前为止,已有7100多艘客船上的103万旅客顺利通过三峡大坝。3400多艘滚装船上的8.1万多辆货车也安全转运。没有出现旅客滞留和货船、滚装船压港现象。
据交通部长江三峡通航管理局有关负责人介绍,从4月10日至5月31日为壅水断航期。由于临时船闸封堵和三峡大坝导流底孔泄流量限制,大坝坝上水位将由目前的海拔67米自然壅蓄到80米高程。这期间除禁航区外,航线基本不变;从6月1日至15日,三峡大坝下闸蓄水,坝前水位每天抬高4至5米。水位抬高将对船舶航行和停泊造成较大影响,容易发生搁浅,走锚事故。对此有关方面已经制定了应对方案。交通部还专门调集搜救船进入三峡水域承担水上搜救任务。(记者 施勇峰)
新闻背景:三峡工程临时船闸
三峡工程临时船闸在投入运行五年后,终于功成身退,下面就让我们一起来了解一下三峡工程的临时船闸。

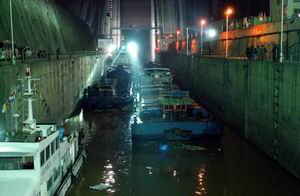

三峡工程临时船闸1994年4月24日开工建设,1998年5月1日建成并开始通航,它是三峡工程第一阶段的最后一个关键性控制工程。临时船闸的年单向通过能力为900万吨至1100万吨,设计最大通航流量45000立方米每秒,临时船闸投入使用五年来,每到汛期长江水流量达到每秒一万五千立方米以上时,三峡临时船闸便投入运行,小型船只可从三峡临时船闸通过,去年三峡工程导流明渠截流后,临时船闸成为了小型船只过往长江的唯一通航过道。截止目前通过临时船闸的船只已经达到了4万7千8百余艘,运送各类物资1270万吨。临时船闸永久关闭后,将改造成为三峡大坝的冲沙闸。
长江三峡坝区流域的两次断航
长江三峡坝区流域从今天起断航67天,这是长江通航历史上的第二次断航。
长江三峡坝区流域的第一次断航是在葛洲坝水利枢纽的建设时期,1980年11月11日,长江三峡坝区流域首次断航,为1981年1月8日葛洲坝工程大江截流创造了条件。
三峡翻坝转运指挥部办公室主任潘大中:这个断航时间比较长,从截流到3号船闸通航大概有半年时间,这个期间经济不是很发达,客运量比较小,但是对当时上游的经济生活产生很大的影响,特别是农副产品的运输等等。
1981年6月27日,长江航道恢复了正常通航。今年长江断航时间虽然比上一次短,但受影响的客货运输量却远远超过了1981年,据有关部门测算,此次长江断航期间三峡坝区的客运转运量为76万至102万人次,货物转运量为321万至350万吨,为此国家对断航期间的客货运输非常重视,对客运、急需物资、大宗物资都制定了专门的转运分流措施,三峡总公司拨出了专款在大坝上游改建、新建了3个客运泊位和2个货运泊位,以满足翻坝转运的要求。
三峡翻坝转运指挥部办公室主任潘大中:应该说通过分流是可以弥补这些损失的,不会对上游的经济生活产生很大的不利影响。
据三峡总公司负责人介绍:67天的断航将换来长江航运永久利益,水库初期蓄水完成后,宜昌至重庆600多公里江段的100多处碍航险滩将被淹没,航运成本降低35%,三峡江段将变成真正的黄金水道。
责编:闫冬
